華能沾化清風湖100兆瓦風電項目并網發電一次成功

2018-01-12 15:43:15 濱州市招商局  點擊量: 評論 (0)
繼沾化清風湖100兆瓦光伏扶貧電站6 30按期投產后,2017年12月29日20時58分,華能沾化清風湖100兆瓦風電項目并網發電一次成功,標志著
       繼沾化清風湖100兆瓦光伏扶貧電站“6.30”按期投產后,2017年12月29日20時58分,華能沾化清風湖100兆瓦風電項目并網發電一次成功,標志著該項目順利完成“12.30”建成投產任務,華能沾化電廠清風湖風電、光伏項目實現年內“雙投”目標,山東省最大的風光同場清潔能源發電項目落地沾化。

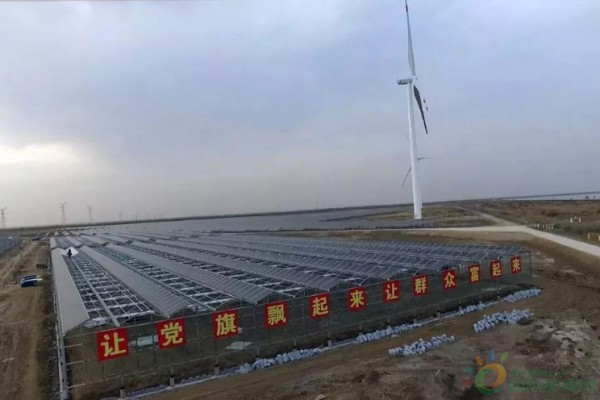

  華能沾化清風湖100兆瓦風電項目位于沾化區北部清風湖水庫周邊,與建成的光伏電站屬風光同場項目。風電項目總投資約7.66億元,建設安裝50臺2兆瓦風電機組,預計年上網電量2.31億千瓦時,每年可節省標煤8.41萬噸,節約用水73.99萬噸,減少二氧化碳排放21.16萬噸,減少二氧化硫排放1370.97噸,減少氮氧化物排放2056.70噸,經濟、環保效益明顯。

  華能沾化清風湖風電項目自2017年8月23日現場打下第一根樁基到投產發電,僅用128天,創造了國內100兆瓦級同類工程條件風場建設最快紀錄。整個建設過程中,華能沾化電廠克服了因年內開工項目調整為投產項目導致的工期特別緊、任務繁重、設備供貨緊張、環保制約等諸多困難,始終堅持安全第一、質量為本的原則,成立專門安全生產委員會,全面加強安全管理組織領導,全過程嚴抓質量管控,注重過程驗收監督,嚴格執行工程建設標準,確保工程建設安全質量工期可控、在控。經不懈努力,風電項目于2017年12月27日通過國網山東電力公司并網前驗收,12月29日順利完成并網發電任務,繼100兆瓦光伏項目歷時88天建成投產后,再以“沾化速度”創造“沾化奇跡”,實現了風電項目128天高質量建成投產的壯舉,為促進沾化新舊動能轉換,推動華能在魯企業產業結構優化、綠色低碳發展貢獻了力量。

大云網官方微信售電那點事兒

責任編輯:lixin

免責聲明:本文僅代表作者個人觀點,與本站無關。其原創性以及文中陳述文字和內容未經本站證實,對本文以及其中全部或者部分內容、文字的真實性、完整性、及時性本站不作任何保證或承諾,請讀者僅作參考,并請自行核實相關內容。
我要收藏
個贊
?
